市中区:“五一”不打烊 项目建设忙
时间:2024-05-02 09:52:39 来源:内江广播电视台
“五一”期间,市中区各重点项目建设现场如往常一样,依旧是一派繁忙有序、热火朝天的景象,建设者们坚守岗位,在统筹抓好安全生产的前提下,全力推进项目建设。

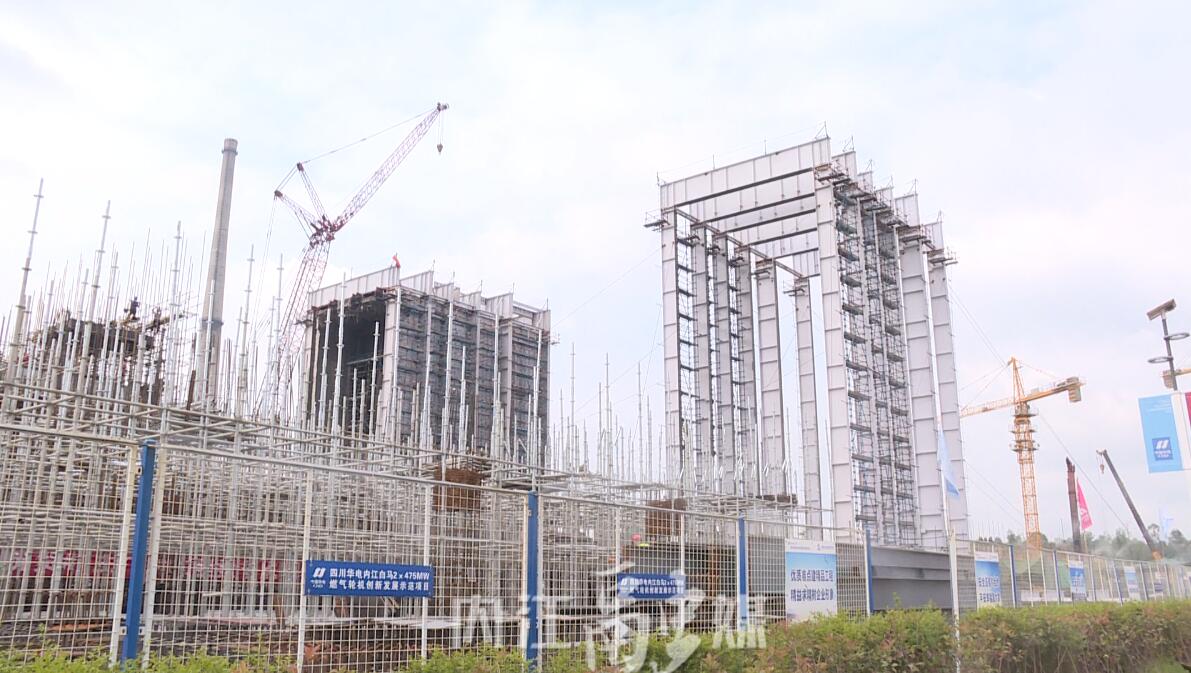

“五一”假期,走进四川华电内江白马2X475MW燃气轮机创新发展示范项目施工现场,塔吊林立、机器轰鸣,500余名工人坚守岗位,紧锣密鼓地进行施工建设。为保障节日期间项目建设有序推进,项目部结合工程特点,以主厂房断水、燃气轮机复装为主线,对施工组织进行优化,详细制定施工进度计划,定时汇报施工进度,保障目标计划有效落实,迅速掀起建设大干热潮。

四川华电内江燃气发电有限公司基建办公室副主任 张敬: “白马燃机项目目前主要构建筑物基础已出零米,其中GIS楼、集控楼、锅炉补给水车间结构已封顶,燃机主厂房已施工到运转层,2号余热锅炉受热面已开始吊装。五一期间,500余名建设者坚守现场,为投产目标打下坚实的基础保障。”

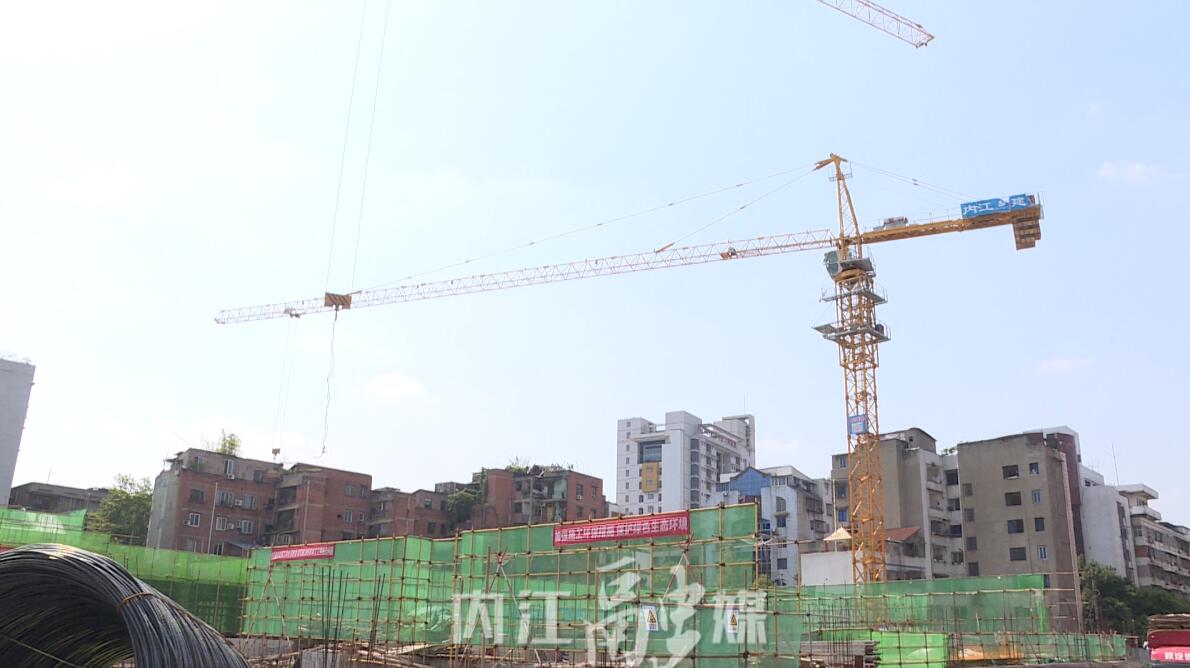

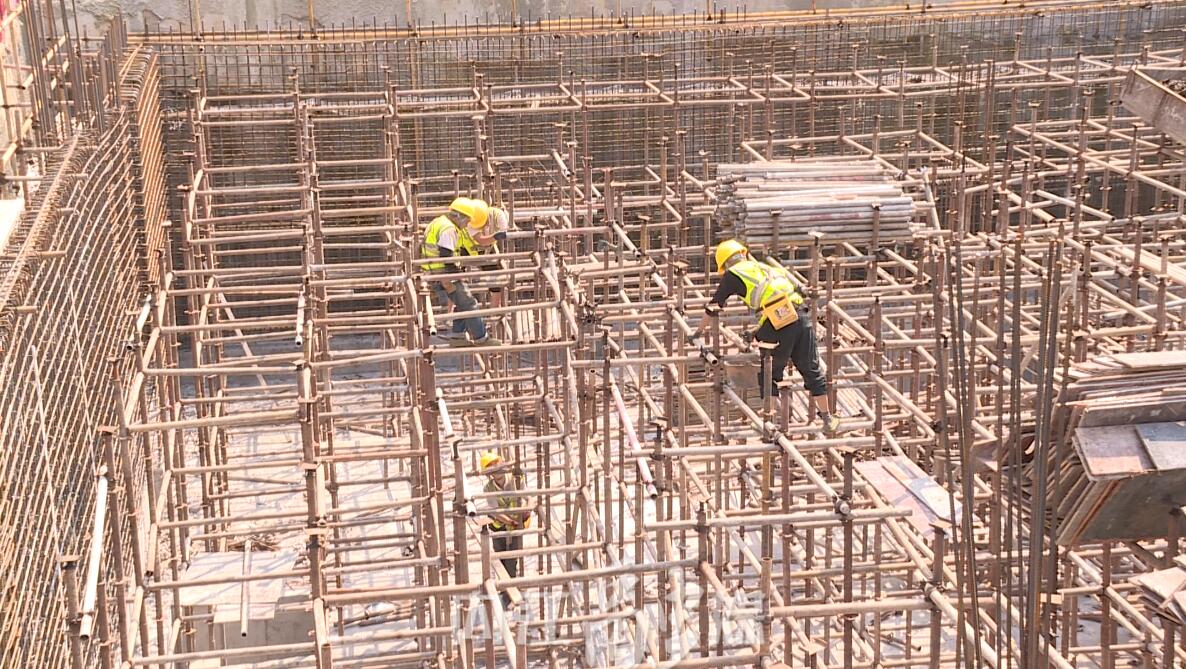

变“假期”为“工期”,跑出重大项目建设加速度,在市中区并不是个例。在内江市中心城区四方块棚户区改造建设(一期)项目现场,施工单位抢抓当前施工“黄金期”,科学组织,精心施工,鼓足干劲,加班加点推动工程建设进度,现场处处呈现出一片热火朝天的施工景象。

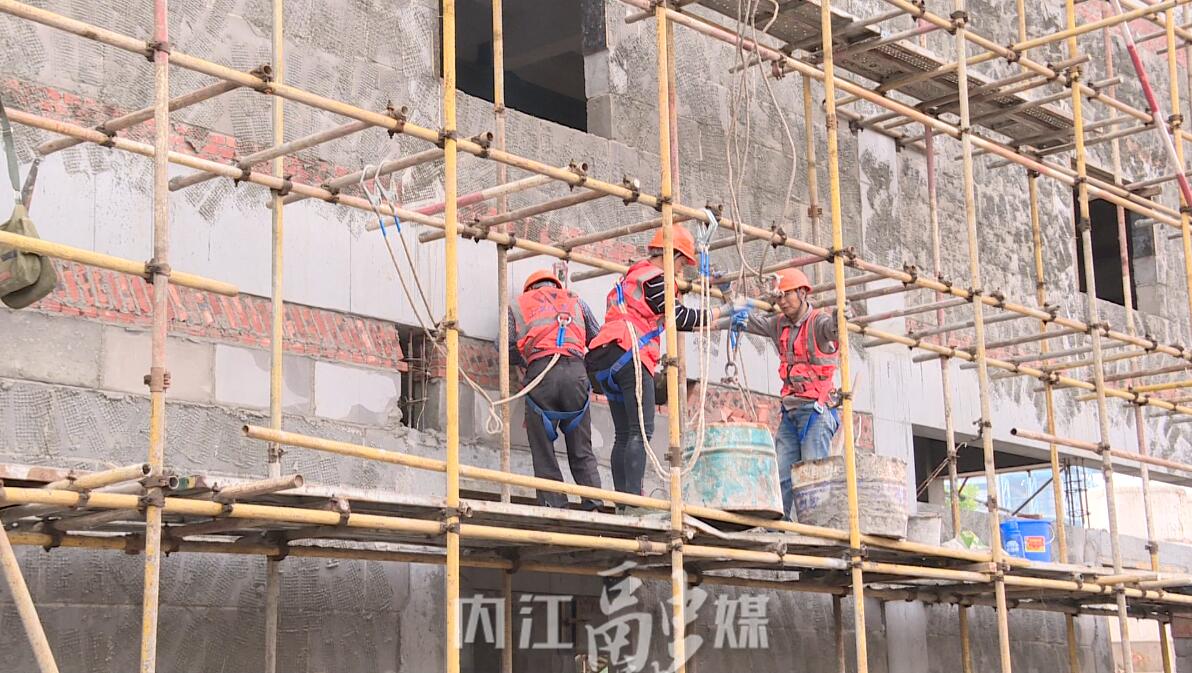

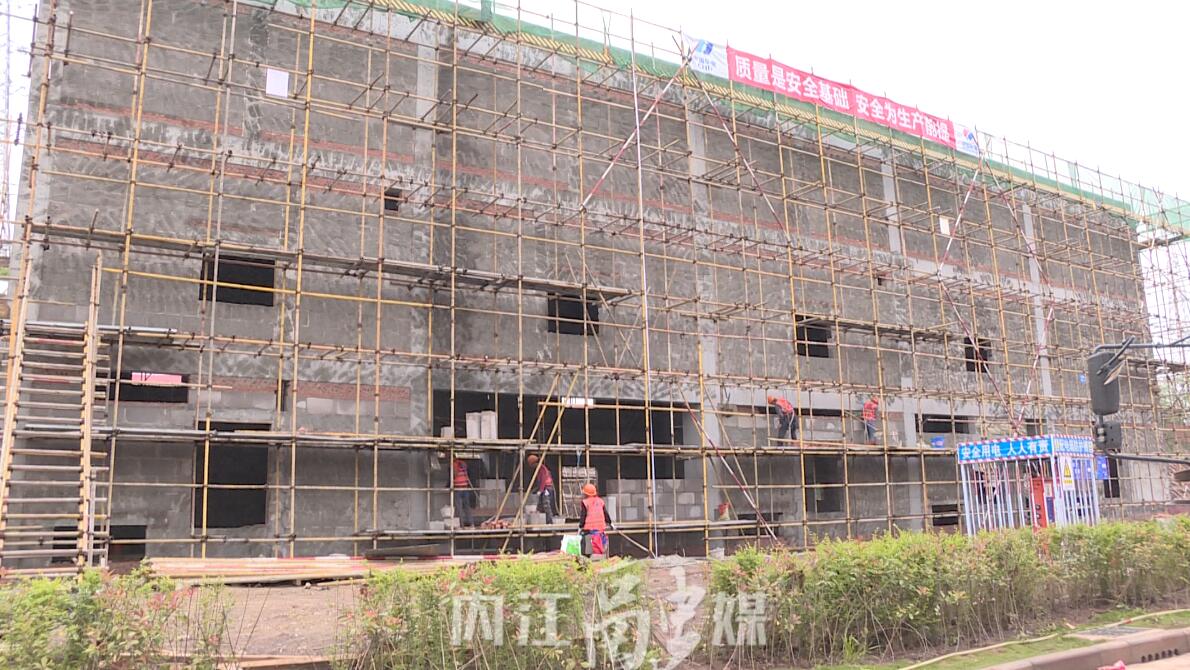

项目负责人 刘洋:“每天有近百名施工人员在场施工,截至目前,地下室主体结构基本完工,项目部正在抢抓施工节点,加快地上建筑主体结构施工,预计今年12月底全面完成主体封顶。五一期间,我们所有建设人员将继续坚守在施工一线,全力以赴推进项目建设。”

重大项目是经济发展的“压舱石”。这个“五一”假期,全区各重点项目建设不停工,众多建设者坚守一线,全力保障项目建设进度,用实际行动诠释劳动之美。
